El certificado final de obra (CFO) es el documento que cierra con broche de oro la construcción de tu vivienda. Imagínalo como el diploma de graduación de tu casa: acredita oficialmente que todo ha terminado y, lo más importante, que se ha construido exactamente como se planeó en el proyecto original y cumpliendo todas las normativas.
Es la pieza clave que confirma que tu casa es segura, legal y está lista para ser vivida. Sin este certificado, tu flamante propiedad se queda en un limbo legal, como un coche nuevo sin papeles.
¿Qué es exactamente el certificado final de obra?

Piensa en ese momento: por fin retiran los andamios y puedes ver tu casa terminada. Es una sensación increíble. Pero para que esa propiedad sea legalmente tuya y puedas vivir en ella, venderla o alquilarla, necesitas este documento fundamental.
El certificado final de obra es la garantía firmada por los profesionales que han dirigido la construcción: el arquitecto y el arquitecto técnico (o aparejador). Con su firma, dan fe de que la obra se ha ejecutado al pie de la letra, siguiendo el proyecto técnico que se aprobó con la licencia de obra.
¿Por qué es mucho más que un simple papel?
No te equivoques, este certificado no es un trámite burocrático más. Es la llave que abre todas las puertas para que tu casa «exista» legalmente. Sin él, tu propiedad no es más que una construcción sin terminar a ojos de la administración.
Aquí tienes varias razones por las que es absolutamente crucial:
- Legaliza la vivienda: Lo necesitarás para ir al notario a declarar la obra nueva e inscribirla en el Registro de la Propiedad.
- Permite conseguir la licencia de primera ocupación: El ayuntamiento no te dará este permiso para entrar a vivir si antes no presentas el CFO.
- Abre la puerta a los suministros: Las compañías de luz, agua o gas te lo pedirán para dar de alta los servicios básicos. ¿Te imaginas una casa sin ellos?
- Aporta seguridad jurídica: Tanto para ti como para futuros compradores, este papel demuestra que la construcción se hizo bien. Es pura tranquilidad.
En resumen: el certificado final de obra es el documento que transforma una «obra» en una «vivienda legal y lista para ser habitada». Ignorarlo es como tener un coche nuevo sin papeles: es tuyo, pero no lo puedes usar.
Diferencias con otros documentos clave
Es muy común confundir el certificado final de obra con otros papeles que aparecen al final de la construcción. Entender qué es cada uno te ahorrará muchos dolores de cabeza.
El CFO es un documento técnico, firmado por los directores de la obra. No hay que confundirlo, por ejemplo, con el acta de recepción de obra, que es cuando tú, como propietario, das el visto bueno y «recibes» el edificio de manos del constructor.
Tampoco es lo mismo que la licencia de primera ocupación o la cédula de habitabilidad. Estos son permisos que concede la administración (ayuntamiento o comunidad autónoma) y que confirman que la vivienda cumple las condiciones para ser habitada.
Imagina que es una cadena:
- Primero, los técnicos certifican que la obra está bien hecha (CFO).
- Después, con ese certificado, vas al ayuntamiento a pedir el permiso para vivir allí (Licencia de Primera Ocupación).
Diferencias clave entre documentos al finalizar tu obra
Esta tabla comparativa te ayudará a visualizar rápidamente qué hace cada documento.
| Documento | ¿Quién lo emite/firma? | ¿Cuál es su propósito principal? | ¿Para qué es indispensable? |
|---|---|---|---|
| Certificado Final de Obra (CFO) | El arquitecto y el arquitecto técnico. | Certificar técnicamente que la obra se ejecutó según el proyecto. | Inscribir la obra nueva, obtener la licencia de primera ocupación y contratar suministros. |
| Acta de Recepción de Obra | El promotor y el constructor. | Formalizar la entrega de la obra del constructor al promotor. | Iniciar los plazos de garantía de la construcción. |
| Licencia de Primera Ocupación | El ayuntamiento. | Acreditar que la vivienda cumple las condiciones de habitabilidad y uso. | Ocupar legalmente la vivienda y contratar suministros de forma definitiva. |
| Cédula de Habitabilidad | La comunidad autónoma. | Asegurar que la vivienda cumple los requisitos mínimos de habitabilidad. | Alquilar o vender la vivienda (en las CCAA donde es obligatoria). |
Como ves, cada papel tiene su momento y su función. Si quieres entender mejor todo el proceso desde el inicio, te recomendamos nuestra guía sobre qué es una vivienda de obra nueva.
¿Quién firma el certificado y qué responsabilidad asume?
Para entender quién valida un certificado final de obra, podemos usar un ejemplo sencillo. Imagina que la construcción de tu casa ha sido una sinfonía. Al terminar, no basta con que suene bien; el director y los músicos principales deben dar su visto bueno formal. En la construcción, esas figuras son la dirección facultativa.
Este equipo técnico está formado por dos profesionales clave.
El director de obra: el visionario general
Normalmente, este papel lo asume el arquitecto que diseñó el proyecto. Es el «director de orquesta». Su responsabilidad es asegurarse de que la construcción final es una interpretación fiel de la «partitura» original, es decir, del proyecto aprobado.
Su firma en el certificado final de obra confirma que:
- La edificación se ajusta a lo proyectado.
- Cumple con todas las normativas urbanísticas y técnicas.
- Se han respetado los aspectos funcionales y estructurales definidos en los planos.
El director de la ejecución de la obra: el supervisor del detalle
Esta función la desempeña el arquitecto técnico o aparejador. Siguiendo con la analogía, sería el violinista principal que se asegura de que cada músico toque su parte a la perfección.
Su trabajo se centra en el día a día, supervisando que todo se ejecute con los materiales y técnicas correctas. Su firma acredita que:
- La ejecución material se ha realizado correctamente.
- Se han seguido las directrices del director de obra.
- Los controles de calidad sobre materiales y procesos han sido satisfactorios.
La firma de ambos no es una formalidad. Es una declaración de que la obra es segura y legal. Sin la firma de los dos, el documento no tiene validez.
La gran responsabilidad que asumen con su firma
Poner su nombre en el certificado final de obra vincula a estos profesionales con el edificio durante años. Al firmar, activan las garantías legales que te protegen como propietario, como la famosa garantía decenal.
Esto significa que son responsables durante:
- 10 años: De daños graves que afecten a la estructura del edificio (cimentación, vigas, etc.).
- 3 años: De defectos que afecten a la habitabilidad (humedades, fisuras no estructurales).
- 1 año: De defectos de acabado (pintura, remates, pequeños desperfectos).
El papel del Colegio Profesional: el sello de garantía
Una vez firmado, el certificado debe presentarse en el colegio profesional correspondiente (Colegio de Arquitectos y/o de Aparejadores). El colegio realiza un visado, que es un control de legalidad: verifica que los técnicos están colegiados, habilitados para ejercer y que tienen su seguro de responsabilidad civil en vigor. Es una capa extra de seguridad que da validez oficial al documento.
Cómo conseguir el certificado final de obra paso a paso
Cuando el último obrero se va, empieza un recorrido administrativo tan importante como la propia obra. Conseguir el certificado final de obra no es instantáneo, es una secuencia de pasos bien definidos.
1. La inspección final de la dirección facultativa
El primer paso es una visita exhaustiva a la obra. El arquitecto y el aparejador revisan con lupa que todo lo construido se corresponde con el proyecto aprobado.
Revisarán todo, desde la estructura hasta el último enchufe. Si detectan algo que no está perfecto, no firmarán hasta que se corrija. Por eso es vital que cualquier cambio durante la obra se haya comunicado y aprobado previamente.
2. Recopilación de toda la documentación necesaria
Ahora toca montar un expediente completo que demuestre que la construcción es impecable y segura. Este expediente suele contener:
- El propio Certificado Final de Obra, firmado por arquitecto y aparejador.
- El Libro del Edificio: El «manual de instrucciones» de tu casa.
- Boletines de instalaciones: Certificados de los instaladores autorizados de electricidad, fontanería, gas, etc.
- Certificado de eficiencia energética.
- Documentación de control de calidad: Pruebas de hormigón, certificados de materiales, etc.
Ejemplo práctico: Imagina que el electricista termina su trabajo pero se olvida de entregar el boletín. Sin ese papel, el arquitecto no puede firmar el CFO y todo el proceso se paraliza. Una buena comunicación con tu equipo puede evitar estos atascos.
3. El visado en el colegio profesional
Con todo el dosier listo, el siguiente paso es llevar el certificado a los colegios profesionales. Allí se realiza el visado colegial.
Esto no es una nueva revisión de la obra, sino una validación administrativa. El colegio comprueba que los profesionales que firman están habilitados y tienen su seguro al día. Es un sello que da seguridad jurídica y validez oficial al documento.

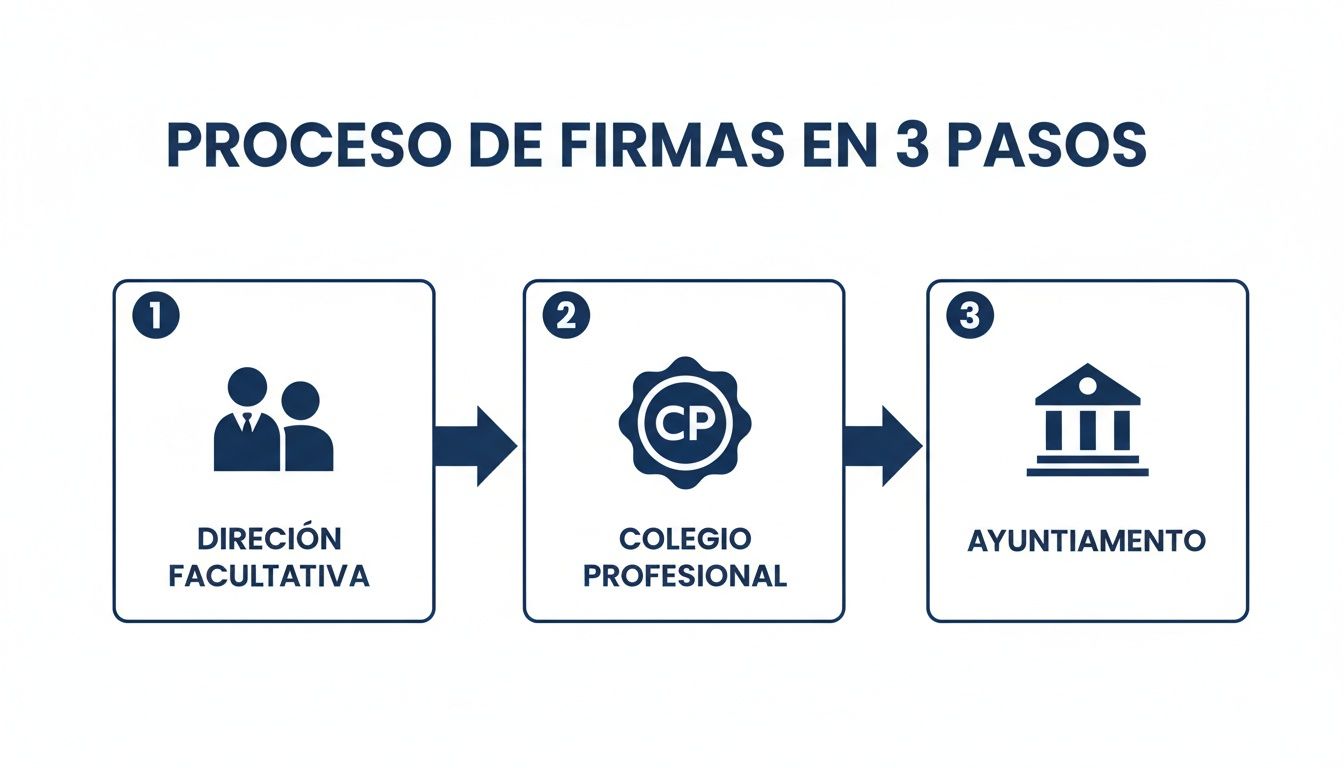

El flujo de firmas es sencillo de visualizar.

Como muestra el diagrama, el proceso es una cadena: cada eslabón (dirección facultativa, colegio, ayuntamiento) debe completarse para pasar al siguiente. De hecho, los datos de estos visados se usan para elaborar estadísticas oficiales sobre la construcción en España.
4. El último paso: la presentación en el ayuntamiento
Con el certificado ya visado, llega el momento de ir al ayuntamiento. Este documento es la llave para solicitar la Licencia de Primera Ocupación.
Allí presentarás el CFO y el resto de la documentación. El ayuntamiento revisará que todo coincide con la licencia de obras que te concedió y, si todo está correcto, te otorgará la licencia. Este es el permiso definitivo para poder vivir en la casa y dar de alta los suministros.
Este trámite está ligado a la cédula de habitabilidad. Si quieres saber más, consulta nuestra guía para tramitar la cédula de habitabilidad.
Errores comunes que retrasan tu certificado y cómo evitarlos
Conseguir el certificado final de obra es la última carrera de obstáculos. En la práctica, surgen tropiezos que pueden generar retrasos y costes inesperados. La clave es anticiparse.
Vamos a ver los fallos más habituales y cómo esquivarlos.
Cambios sobre la marcha sin comunicarlos
Este es el error más común. Durante la construcción, es normal que surjan nuevas ideas. Quizás decides añadir una ventana o mover un tabique. Aunque parezca un detalle menor, si no se comunica y documenta, se convierte en un gran problema.
Un caso real:
Imagina que durante la obra decides cerrar un trozo de la terraza para crear un despacho. Se lo comentas al constructor y lo ejecuta. El problema es que si tu arquitecto no lo sabe y no lo refleja en una modificación del proyecto, cuando vaya a firmar el certificado final de obra, lo que ve no coincide con los planos. Legalmente, no puede firmar.
Solución: Habla siempre con tu arquitecto y aparejador antes de hacer cualquier cambio. A veces bastará con una anotación; otras, requerirá un proyecto modificado. Pero siempre será más rápido y barato hacerlo a tiempo.
La documentación incompleta de los instaladores
Otro clásico de los atascos. Tu casa tiene instalaciones de electricidad, fontanería, gas… Cada una debe ser validada por un instalador autorizado con un «boletín». Sin estos boletines, la dirección facultativa no puede cerrar el expediente.
Para que esto no te pase:
- Crea una checklist: Haz una lista de todos los papeles necesarios y compártela con el constructor y los técnicos.
- Vincula pagos a la entrega de papeles: Retén una parte del pago final a cada industrial hasta que entregue su certificado. Es muy efectivo.
- Sé proactivo: No esperes al último día. Pregunta con antelación qué documentos se necesitarán.
Dejar pagos pendientes a los profesionales
Si al final de la obra tienes deudas con el arquitecto o el aparejador, están en su derecho de no firmar el certificado final de obra hasta que sus honorarios estén saldados. Su firma conlleva una responsabilidad legal enorme, y es lógico que no quieran asumirla si no se ha cumplido lo pactado.
Desconocimiento de la normativa local
Cada ayuntamiento tiene sus propios requisitos. Confiar en que el proceso es idéntico en todas partes es un error. Este desconocimiento lleva a retrasos, porque la administración no suele ser flexible.
Los datos demuestran que la actividad constructiva varía por regiones. Por ejemplo, en Madrid se pasó de registrar 25.654 viviendas con certificado de fin de obra en 1992 a 36.347 en 1995. Estos picos de trabajo afectan a la carga de los ayuntamientos. Puedes explorar más datos sobre la evolución de la construcción en la región.
Apóyate en tus técnicos. Ellos conocen la normativa local y pueden anticipar cualquier requisito particular.
El valor real de tu certificado en el mercado inmobiliario
El certificado final de obra es un activo que dispara el valor y la seguridad de tu propiedad. No es solo un requisito legal; es la garantía de que tu inversión es sólida y está en regla.
Ponte en situación: quieres vender tu casa. Un comprador va a su banco a pedir una hipoteca y lo primero que le preguntarán es: «¿La propiedad está legalizada?». Sin el CFO, la respuesta es no. Y sin esa garantía, ningún banco concederá un préstamo.

La llave que abre todas las puertas legales y comerciales
El certificado final de obra es el documento maestro que te permite dar dos pasos fundamentales:
- Ir al notario para firmar la escritura de declaración de obra nueva.
- Inscribir tu propiedad en el Registro de la Propiedad.
Hasta que no completas estos trámites, tu casa, a efectos legales, no existe plenamente. El registro le da validez jurídica total y la convierte oficialmente en un bien que puedes vender, hipotecar o heredar.
Para un comprador, una vivienda con su certificado final de obra es sinónimo de tranquilidad. Significa que la propiedad es legal, segura y cumple toda la normativa.
Esta certeza se traduce en una mejor valoración del inmueble. Una propiedad irregular siempre tendrá un valor inferior y atraerá a menos compradores. Si quieres vender rápido y a un precio justo, es imprescindible tener toda la documentación para vender una propiedad en orden.
Un termómetro de la salud del sector
La importancia de este documento es tal que el número de certificados emitidos se utiliza para medir la actividad constructora de un país. Su evolución refleja los altibajos del mercado. Por ejemplo, en 2016 se registraron solo 40.119 viviendas con certificado de fin de obra en España, un mínimo histórico que reflejaba la situación del sector.
Preguntas Frecuentes (FAQ) sobre el Certificado Final de Obra
Llegados a este punto, es normal tener dudas. Aquí respondemos a las preguntas más comunes para que afrontes este último tramo con total seguridad.
¿Puedo conseguir el certificado si he hecho cambios sobre el proyecto original?
Sí, pero depende de la magnitud de los cambios. Si son modificaciones pequeñas que no afectan a la estructura o seguridad (como cambiar la ubicación de enchufes), el director de obra puede incluirlas en la documentación final.
Sin embargo, si has añadido un sótano no previsto o has cerrado una terraza, se considera una modificación sustancial. En ese caso, primero hay que legalizar esa obra con un proyecto modificado que debe aprobar el ayuntamiento.
Consejo de oro: Habla siempre con tu arquitecto antes de tocar nada. Un pequeño cambio puede convertirse en un gran quebradero de cabeza burocrático.
¿Qué hago si el arquitecto se niega a firmar el certificado?
Un técnico no puede negarse a firmar sin una causa justificada. Las más habituales son:
- Problemas técnicos: La obra no se corresponde con el proyecto o no cumple la normativa.
- Falta de papeles: Faltan boletines de instaladores u otros documentos.
- Impago de honorarios: Si les debes dinero, están en su derecho de retener la firma.
Si el problema es técnico, deben comunicártelo por escrito detallando qué corregir. Si crees que su negativa no tiene fundamento, contacta con su colegio profesional para solicitar una mediación.
¿Cuánto se tarda en obtener el certificado?
Los plazos pueden variar. Generalmente:
- Técnicos (recopilación y redacción): 1 a 3 semanas.
- Visado colegial: Unos 10 días.
- Ayuntamiento (Licencia de Primera Ocupación): Desde unas semanas hasta varios meses.
En total, un plazo de 2 a 4 meses desde que la obra termina es un objetivo realista si no surgen imprevistos.
¿El certificado final de obra tiene fecha de caducidad?
No, el certificado final de obra no caduca. Acredita que la construcción se terminó correctamente en una fecha concreta.
Lo que sí puede necesitar renovación son otros documentos ligados a la vivienda, como la cédula de habitabilidad o la Inspección Técnica de Edificios (ITE), que sí tienen una vigencia limitada.
En Trovimap sabemos que el proceso de comprar, vender o construir una casa está lleno de trámites. Por eso, te damos acceso a herramientas como nuestra valoración de viviendas online y gratuita, para que tomes siempre decisiones informadas y con la máxima confianza.
